Можно вложить в ERP десять, а то и двадцать миллионов — и не получить результата. Не потому, что выбрали «не ту» систему, а потому что отнеслись к проекту как к покупке софта. Внедрение ERP — это не установка программы, а тяжёлая управленческая трансформация, которую выигрывает не каждая компания. В этой статье честно: когда ERP вам действительно нужна, когда рано, и как внедрить так, чтобы не остановить бизнес на середине перехода.
Сразу обозначим позицию, на которой держится весь материал. Бизнес «убивает» не сама система, а попытка перевести в неё всё и сразу — без минимально работоспособной версии, без предпроектной проработки и без людей, которые реально в этой системе работают. Дальше разберём по порядку.
- Что такое ERP и чем она отличается от «ещё одной программы»
- Когда ERP действительно нужна — а когда рано
- ERP — это управленческое решение, а не покупка софта
- Как не убить бизнес внедрением: правило MVP
- Мнение эксперта
- Сколько длится и сколько стоит внедрение ERP
- Этапы проекта: от предпроекта до заливки остатков
- 5 ошибок собственника, из-за которых ERP проваливается
- Почему система не работает сама: люди, а не модули
- Мнение эксперта
- Часто задаваемые вопросы
- Как мы внедряем ERP в Business Commandos
Что такое ERP и чем она отличается от «ещё одной программы»
ERP (Enterprise Resource Planning) — самый всеобъемлющий софт для управления компанией. Если CRM ведёт продажи, а складская программа — остатки, то ERP централизует всё: фиксирует все активы и операции бизнеса в одном месте. По сути это цифровой слепок предприятия, в который при желании входят и модуль продаж, и склад, и финансы, и производство.
Из-за такой широты ERP часто путают с любой «программой для учёта». Разница принципиальная. У настоящей ERP есть два признака, которых нет у случайной финансовой программульки, найденной в интернете.
Важно: Настоящая ERP считает не только финансы, но и другие активы компании, и работает на логике двойной записи — той самой, что лежит в основе бухучёта. Двойная запись сводит вероятность ошибки в данных практически к нулю. Многие «системы управленческого учёта» этому критерию не отвечают.
Здесь же стоит развести три инструмента, которые путают чаще всего. CRM управляет отношениями с клиентами и сделками — это инструмент продаж. WMS отвечает за склад: адресное хранение, пропускную способность, серьёзную логистику. ERP — это система верхнего уровня, которая может включать упрощённые блоки и того, и другого, но её сила не в них.
Сила ERP — в управлении производством и в глубокой детализации учёта. Если нужно считать себестоимость, вести технологические карты, контролировать расход материалов — здесь ERP почти безальтернативна. А вот заводить её ради того, что и так закрывает простая связка программ, — дорогая ошибка. О том, когда именно она оправдана, поговорим дальше.
Когда ERP действительно нужна — а когда рано

Начнём с тезиса, который интеграторы 1С обычно обходят стороной: большинству компаний ERP пока не нужна. Им выгодно продать максимально сложную конфигурацию, поэтому фразу «возможно, вам хватит решения попроще» вы от них не услышите. А она часто верна.
Первый ориентир — оборот. При выручке примерно до 200 млн рублей в год всерьёз задумываться об ERP, как правило, рано. На таких объёмах задачи учёта и управления почти всегда закрывает 1С попроще или связка «CRM + управленческий учёт». Это дешевле, быстрее внедряется и не требует от компании двухлетней стройки.
Второй ориентир — зачем вообще нужна ERP. Ответов по сути два: либо более глубокая детализация учёта, либо управление производством. Расширенный блок 1С:ERP в первую очередь про производство — себестоимость, техкарты, контроль материалов. Если у вас нет производства и нет потребности в очень детальной аналитике, тяжёлая ERP, скорее всего, избыточна.
Внимание: Даже производственным компаниям не всегда нужна сложная 1С:ERP. В части случаев хватает более простой конфигурации 1С. Сложность системы должна соответствовать сложности задачи, а не амбициям продавца.
Чтобы было проще соотнести с собой, держите ориентиры в одной таблице.
| Признак | ERP оправдана | Хватит связки попроще |
|---|---|---|
| Оборот | от ~200 млн ₽/год | до ~200 млн ₽/год |
| Производство | есть, нужна себестоимость и техкарты | нет или простая сборка |
| Номенклатура и учёт | большая, нужна глубокая детализация | умеренная, стандартный учёт |
| Что закрываем | управление производством, единый контур | продажи + базовый управленческий учёт |
Если вы по большинству строк попадаете в правый столбец — спокойно работайте на более простой связке. Вопросы детального управленческого учёта при этом удобно закрывать отдельно: как именно собирать P&L и ДДС, мы разбирали в материале про управленческий учёт.
ERP — это управленческое решение, а не покупка софта
Решение брать ERP лежит не в плоскости IT-закупки, а в плоскости управления. Это длительная битва, которую выигрывает даже не каждая компания. Поэтому до старта стоит трезво оценить ресурсы — в первую очередь человеческие, а не только бюджет на лицензии.
Перед запуском честно ответьте на четыре вопроса. Зачем вам ERP — детализация учёта или управление производством? Есть ли человек, которого можно сфокусировать на проекте и спросить за результат? Есть ли грамотный подрядчик, который доводит, а не бросает? Хватит ли денег дойти до конца? Если хоть на один ответ «нет» — внедрение лучше отложить.
Цитата: «ERP — это история «7 раз отмерь, один раз отрежь». Я знаю случаи, когда вкладывали 10, 20 миллионов и результата так и не достигли — просто бросали. Поэтому до старта надо честно ответить: зачем нам ERP, есть ли человек, которого можно сфокусировать на внедрении, есть ли грамотный подрядчик и хватит ли бюджета довести до конца».
— Павел Котов, основатель Business Commandos
Из этого следует неочевидный вывод про деньги. Экономия рождается не на гонке в разработку, а на предпроектных работах. Чем точнее вы спроектировали систему до того, как программисты начали писать код, тем меньше дорогих переделок потом. Желание «давайте быстрее работать» почти всегда оборачивается лишними тратами и доработками, которые приходится выбрасывать.
Поэтому ключевой результат этого этапа — не выбранная программа, а ясное понимание, какого результата вы хотите и какой минимум функций нужен, чтобы на системе можно было начать работать. Этот минимум стоит сформулировать заранее. Дальше он станет вашей главной страховкой при внедрении.
Не хотите автоматизировать сами — сделаем за вас
Зайдём, выстроим автоматизацию и ERP и оставим работающую систему. Без вашего погружения в детали.
Автоматизировать бизнес →Как не убить бизнес внедрением: правило MVP

Это центральный раздел статьи, потому что именно здесь чаще всего гибнут проекты. Самая частая и самая опасная ошибка — перевести все данные и все процессы в ERP сразу, до того как система реально запустилась. Компания резко перестаёт пользоваться одним софтом и тут же начинает другим — и встаёт на ровном месте.

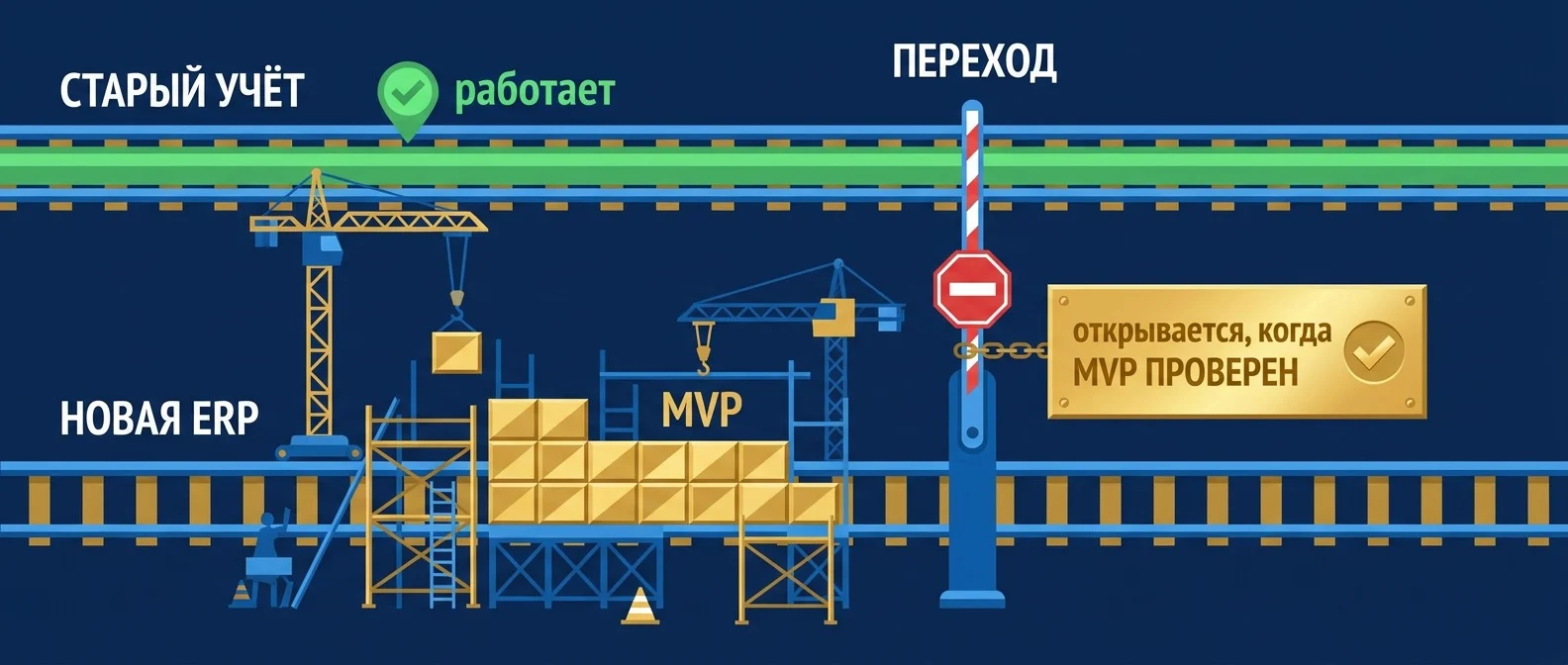

Правильный путь другой. Сначала вы делаете минимально работоспособную версию системы — MVP. Проверяете, что основные процессы в ней действительно работают: данные вносятся, отчёты собираются, ничего не теряется. И только потом переводите туда основную деятельность.
Совет: Сформулируйте MVP заранее — какой минимальный набор функций нужен, чтобы на системе можно было начать работать. И двигайтесь к нему как можно быстрее, не пытаясь реализовать сразу все хотелки. Проект, который считается законченным только «когда сделано всё», рискует не закончиться никогда.
Главная страховка от остановки бизнеса звучит просто: пока новая система не доведена до минимально необходимого функционала и не проверена, старые процессы не трогаем. Текущий учёт продолжает работать как работал. По сути на переходный период вы какое-то время живёте в двух системах — это нормальная плата за то, чтобы не обрушить операционку.
В нашей практике внедрения именно нарушение этого правила чаще всего и приводит к провалам. Не «выбрали не ту 1С», а попытались прыгнуть в новую систему одним днём. Переход в ERP — это не дата в календаре, а момент, когда минимально работоспособная версия достигнута и проверена на реальных процессах.
Мнение эксперта
Сколько длится и сколько стоит внедрение ERP
Честный ответ на вопрос о сроках — «зависит от объёма». Конкуренты пишут размыто: «от нескольких месяцев до 1–2 лет». Цифры примерно такие и есть, но важна вилка. От 3 месяцев — это очень оптимистичный сценарий. Реалистичнее — от 4 месяцев и до двух лет. Чем больше контур и чем сложнее производство, тем ближе к верхней границе.
Относиться к этому стоит соответственно. Внедрение ERP — серьёзная управленческая трансформация компании, а не очередной IT-проект на пару спринтов. Отсюда и требования к бюджету.
Внимание: Не верьте обещаниям конкретных «1,5 млн за 3 месяца» как догме. Это маркетинг. Реальные сроки и стоимость зависят от объёма задачи, наличия производства и того, насколько хорошо проведён предпроект.
По структуре бюджета картина обычно такая. Бóльшая часть денег уходит на разработку и настройку системы под ваши процессы. Вторая по величине статья — лицензии. Дальше идут обучение сотрудников и сопровождение после запуска. Лицензии при этом редко бывают главной строкой расходов — основное вы платите за то, чтобы система заработала именно у вас.
Где собственники чаще всего недооценивают проект? Там, где нет единого ответственного, который глубоко понимает, как всё должно работать, — и там, где экономят на предпроекте. Именно проработка «как не надо делать» на старте позволяет потом серьёзно сэкономить и застраховаться от дорогих ненужных доработок.
Этапы проекта: от предпроекта до заливки остатков

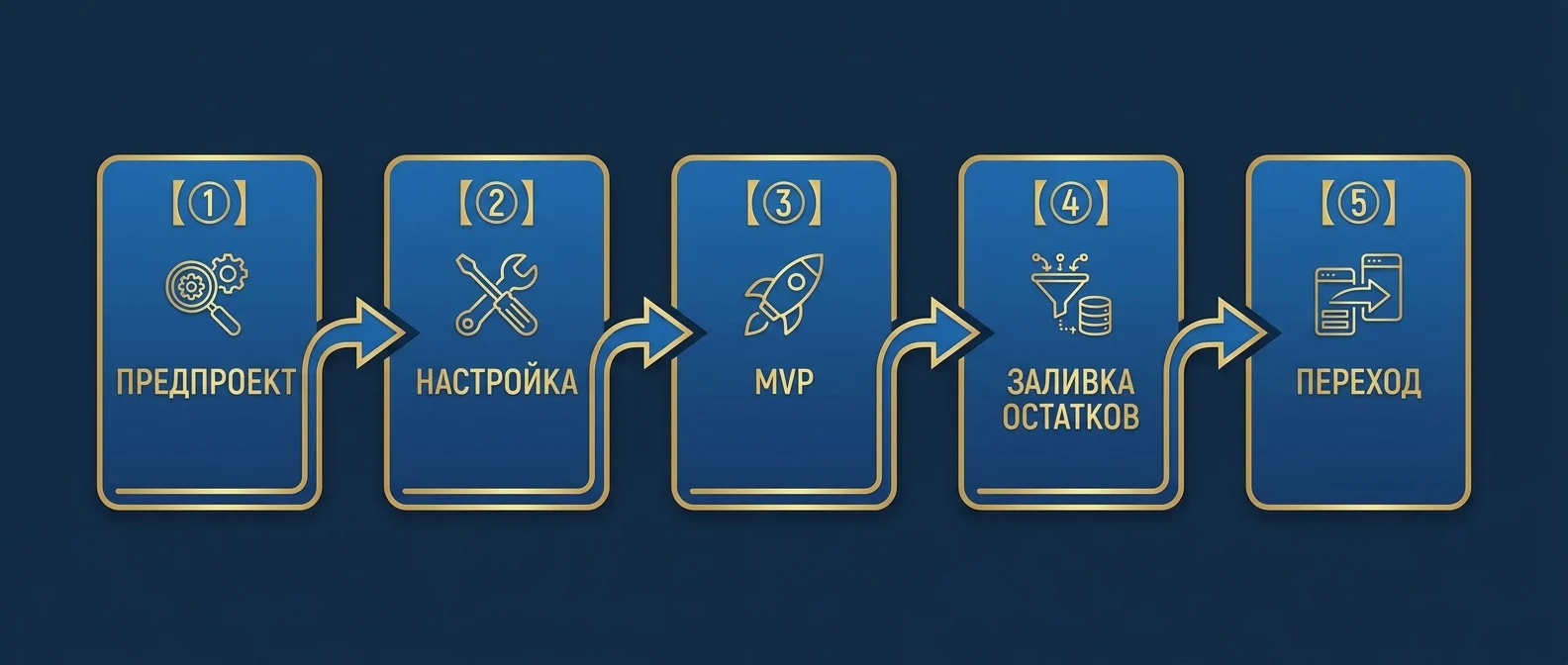

Реальная последовательность ERP-проекта выглядит так. Технические детали у каждого подрядчика свои, но логика общая.
- Предпроект. Обследование, проектирование, ТЗ. Здесь вы описываете процессы и фиксируете, какой результат нужен. В это стоит вкладываться — именно предпроект экономит деньги дальше.
- Настройка системы. Конфигурация под спроектированные процессы, без попытки сразу закрыть все хотелки.
- MVP и опытная эксплуатация. Минимально работоспособная версия, на которой проверяются основные процессы, пока старый учёт ещё работает.
- Заливка остатков. Первый настоящий «момент истины»: в базу загружаются реальные данные.
- Переход и сопровождение. Перевод основной деятельности в систему и донастройка по ходу.
Отдельно про заливку остатков — этот этап недооценивают зря. Как только в систему попадают реальные данные, всплывает много ошибок, и начинается первая честная оценка работоспособности продукта. Способ загрузки выбирают под конкретную компанию: что-то вносят руками, что-то автоматизируют, что-то готовят в Excel, а программисты заливают оттуда. Универсального рецепта нет — всё зависит от того, что и из чего грузить.
К сведению: Полная связка ERP + CRM + WMS в одном проекте — это настолько сложная история, что на практике она почти не встречается. Именно такой проект может растянуться на два года. Чаще системы стыкуют точечно, а не сводят всё в один монолит сразу.
Подготовка процессов до автоматизации — отдельная большая работа, и она важна не только для ERP. Как описывать процессы перед тем, как переносить их в любую систему, мы разбирали в статье про автоматизацию бизнес-процессов.
5 ошибок собственника, из-за которых ERP проваливается
Технических причин у провалов меньше, чем управленческих. Вот пять ошибок, которые встречаются чаще всего.
Ошибка: Нет project-менеджера со стороны клиента. Когда «всех координирует» один продажник, который должен и со всеми договариваться, и во всём разбираться, — проект остаётся без хозяина.
Вторая ошибка — гонка за хотелками вместо стандартного функционала. Программисты за ваши деньги реализуют любой каприз. Но у системы есть стандартные способы решения задач: иногда менее удобные, зато проверенные и заметно более дешёвые. Когда хотелки идут раньше, чем вы разобрались в готовом функционале, бюджет распухает.
Третья — экономия на предпроектных работах. «Давайте быстрее в разработку» звучит логично, но именно проработка на старте страхует от дорогих переделок. Сэкономив здесь, вы переплатите дальше.
Четвёртая — нет единого глубоко разбирающегося ответственного. Когда систему «доверяют персоналу» без человека, который держит в голове всю картину, решения принимаются вразнобой.
Пятая, и самая частая по последствиям, — нет драйвера и управленческой воли. Без человека, который продавливает переход, люди просто не идут в новую систему и продолжают работать по-старому. Сколько бы вы ни заплатили за настройку, без этого ERP останется красивой, но пустой базой.
Почему система не работает сама: люди, а не модули
Главный тезис, который стоит усвоить до начала проекта: ни одна система автоматизации не работает сама по себе. ERP — лишь инструмент. Чтобы он заработал, нужны три вещи: регламенты работы в системе, обучение сотрудников и контроль того, как они в ней работают. Отсутствие контроля почти всегда оборачивается крупными ошибками.
У ERP здесь нет особой специфики — работают те же три рычага, что и при внедрении CRM. Если коротко, то так.
- Данные определяют мотивацию. Чтобы люди начали работать в системе, они должны пользоваться её данными — и желательно, чтобы от этих данных зависело их личное финансовое состояние.
- Управленческая воля. Нужен драйвер внедрения. Без человека, который говорит «теперь работаем так», процесс идёт тяжело.
- Контроль качества. На этапах, где данные могут вноситься неточно, точечно выстраивается контроль. Один разрыв в данных влияет на весь процесс целиком.
Покажем на реальном примере. К нам приходило пищевое производство, и задача была автоматизировать его и научиться считать себестоимость блюд — в том числе с учётом БЖУ, плюс автоматизировать доставку.
Пример: Для пищевого производства мы внедрили нишевый сервис (по логике близкий к iiko). В результате работа была полностью автоматизирована, себестоимость блюд считалась с учётом БЖУ, доставка тоже ушла в систему. А внутри самого сервиса мы настроили P&L — отчёт по прибылям и убыткам. Все данные о результатах деятельности производства оказались в одном месте.
Это, строго говоря, не полноценная ERP, а специализированный сервис под пищёвку. Но как иллюстрация принципа он идеален: ценность не в том, что «купили систему», а в том, что выстроили процессы, обучили людей и довели до момента, когда из системы можно принимать управленческие решения.
Мнение эксперта
Часто задаваемые вопросы
Чем ERP отличается от CRM?
Нужна ли моему бизнесу ERP или хватит 1С попроще?
Сколько длится проект внедрения ERP?
Сколько стоит внедрение ERP и 1С:ERP?
Почему внедрения ERP так часто проваливаются?
Как мы внедряем ERP в Business Commandos
Подведём итог. ERP — мощный инструмент, но он не для всех и не на любой стадии. До 200 млн оборота чаще хватает решения попроще; настоящая сила ERP — в производстве и глубокой детализации учёта; а главный риск — не выбор системы, а перевод всего и сразу без MVP и без людей в системе.
Наш подход к внедрению строится на двух принципах. Первый — независимость: мы не продаём 1С, поэтому подбираем систему под вашу задачу, а не под свой прайс. Иногда честный ответ звучит как «вам ERP пока не нужна» — и это нормально. Второй — доведение до результата: мы не просто настраиваем модули, а выстраиваем регламенты, обучаем команду и подключаем отдел контроля качества, чтобы люди реально работали в системе. Как устроена такая система управления целиком, мы разбирали в материале про построение системы управления бизнесом, а логику внедрения родственной CRM — в статье про внедрение CRM.
